Roboty budowlane w ramach inwestycji na półmetku
Odbyła się konferencja prasowa podsumowująca dotychczasowy postęp robót oraz przybliżająca plany dotyczące realizacji kolejnych etapów
Czytaj więcej
19
LUT 2023
Od poniedziałku, 20.02.2023, będzie obowiązywać nowy, specjalny rozkład jazdy pociągów, obejmujący przywrócenie ruchu pociągów na stacji Grodzisk Mazowiecki Radońska oraz przeniesienie ruchu pociągów na nowo wybudowany tor nr 1 od Podkowy Leśnej do Grodziska Mazowieckiego. Jednocześnie ruszą prace związane z rozbiórką i kompleksową przebudową istniejącego starego toru.

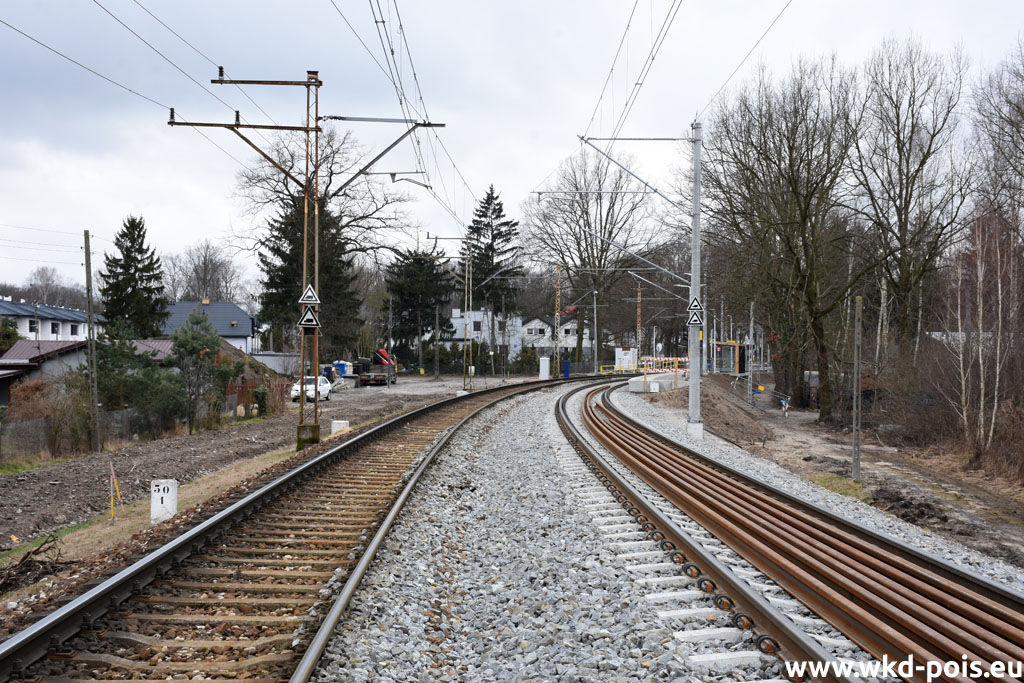

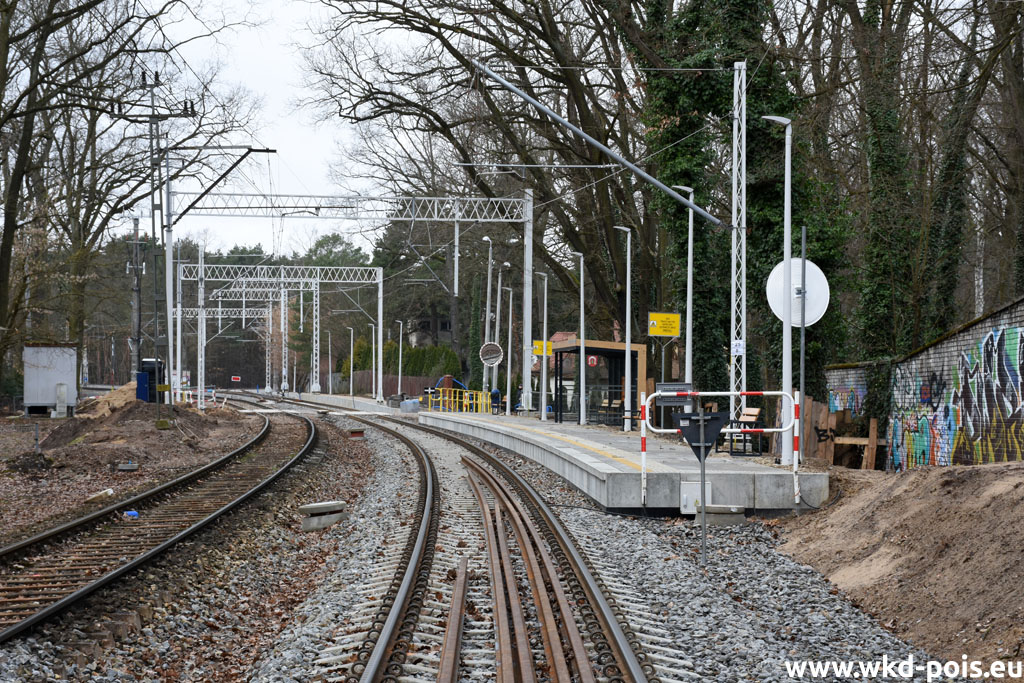

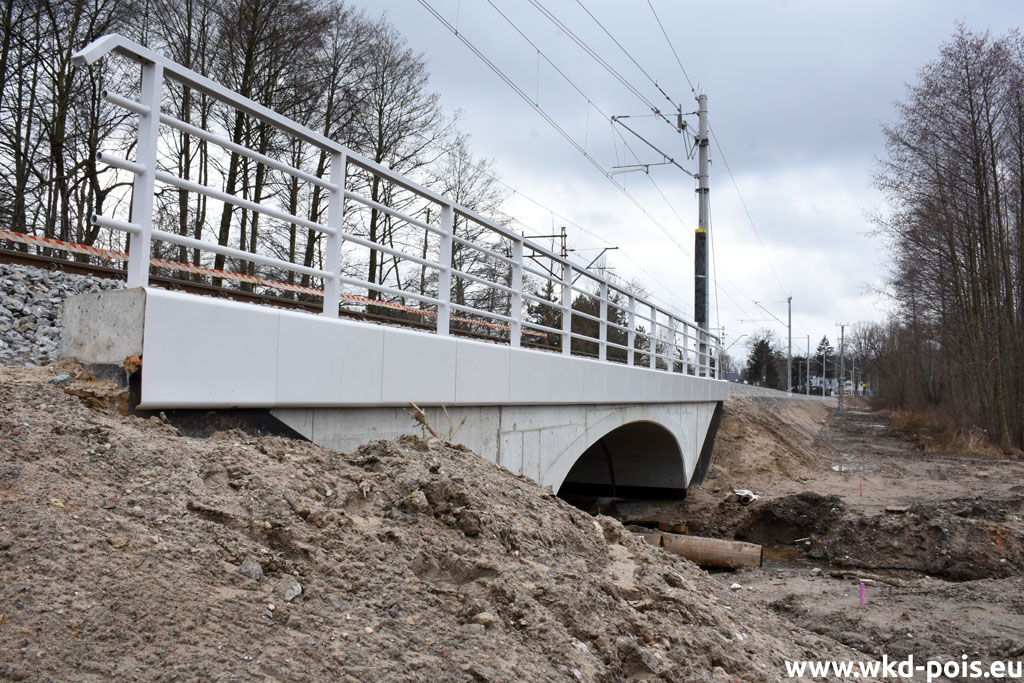

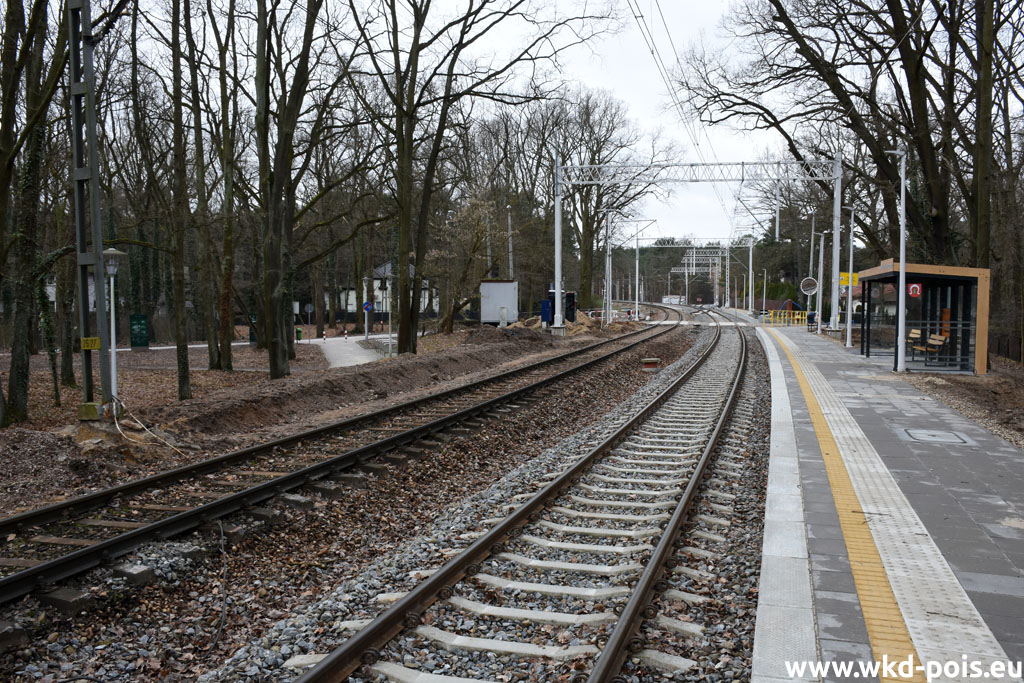

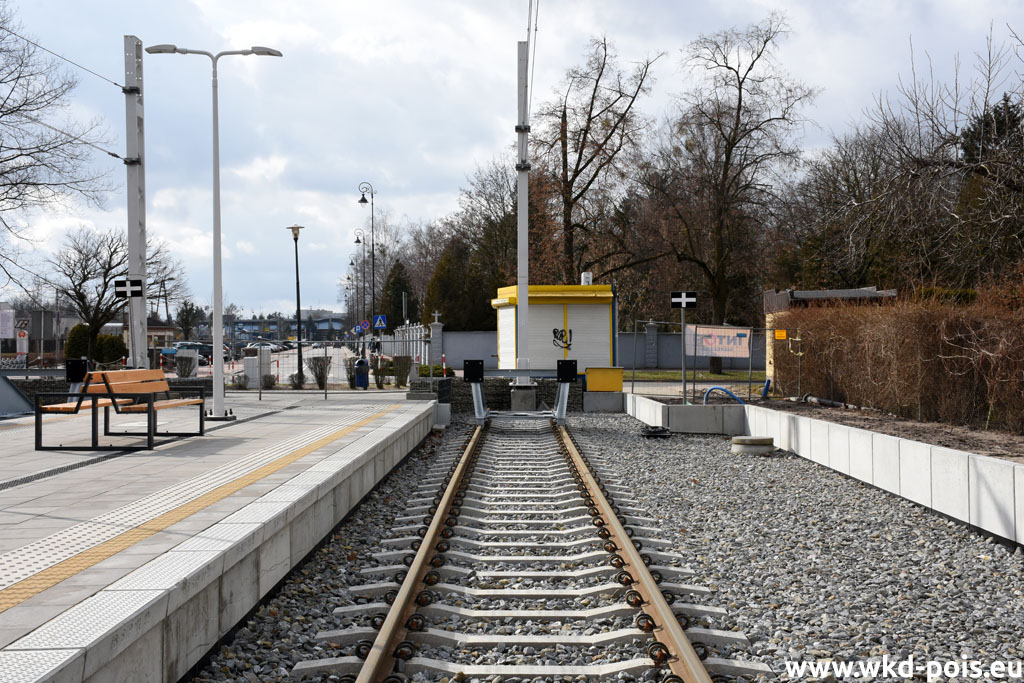

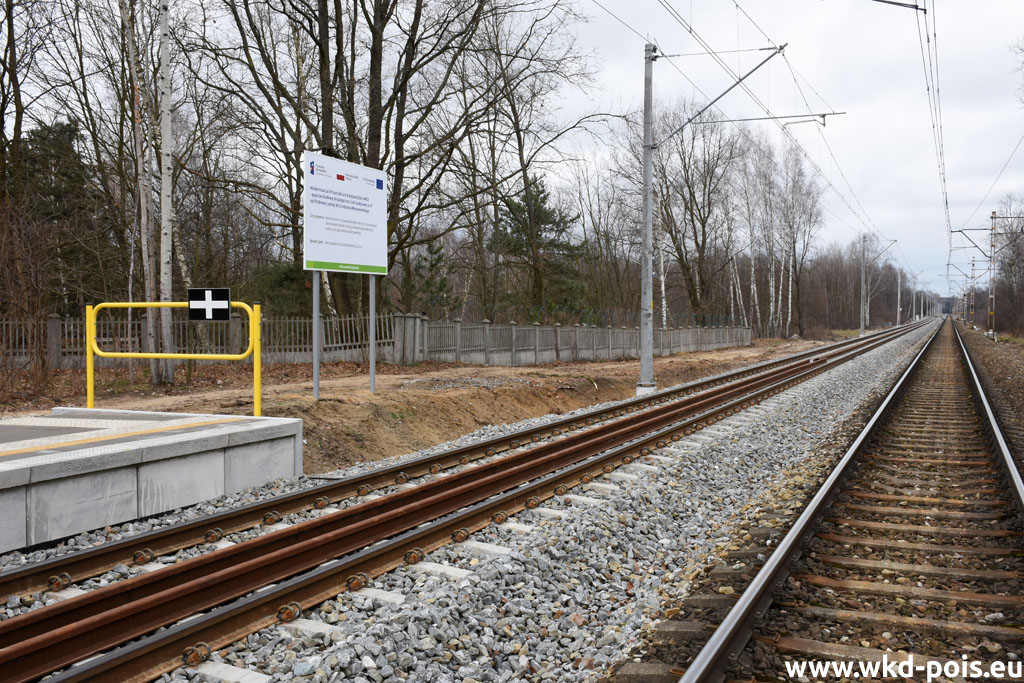

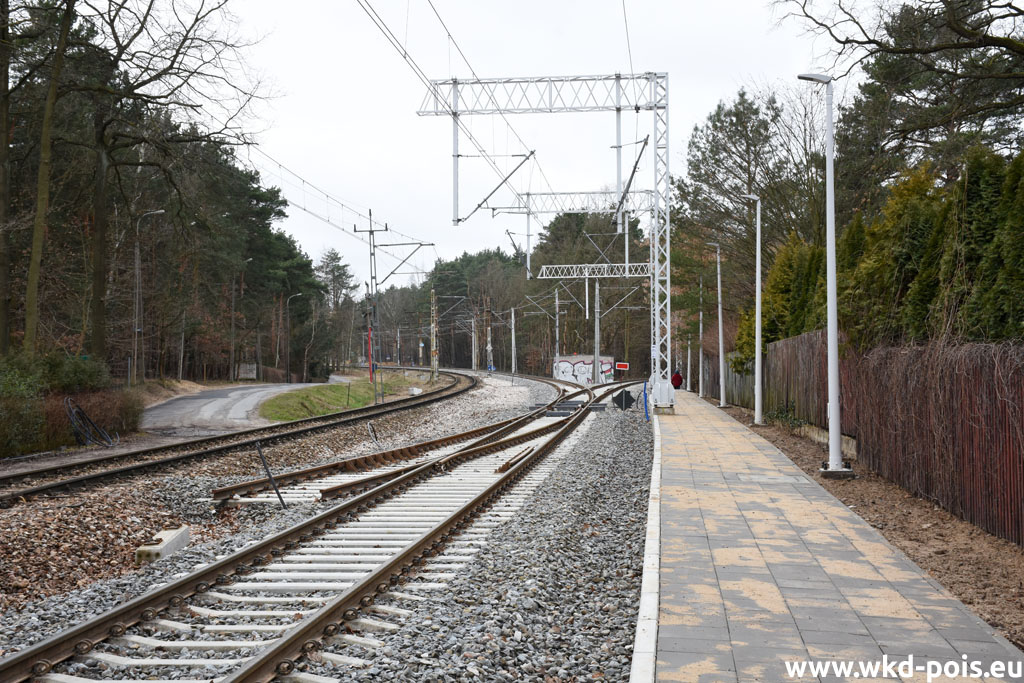

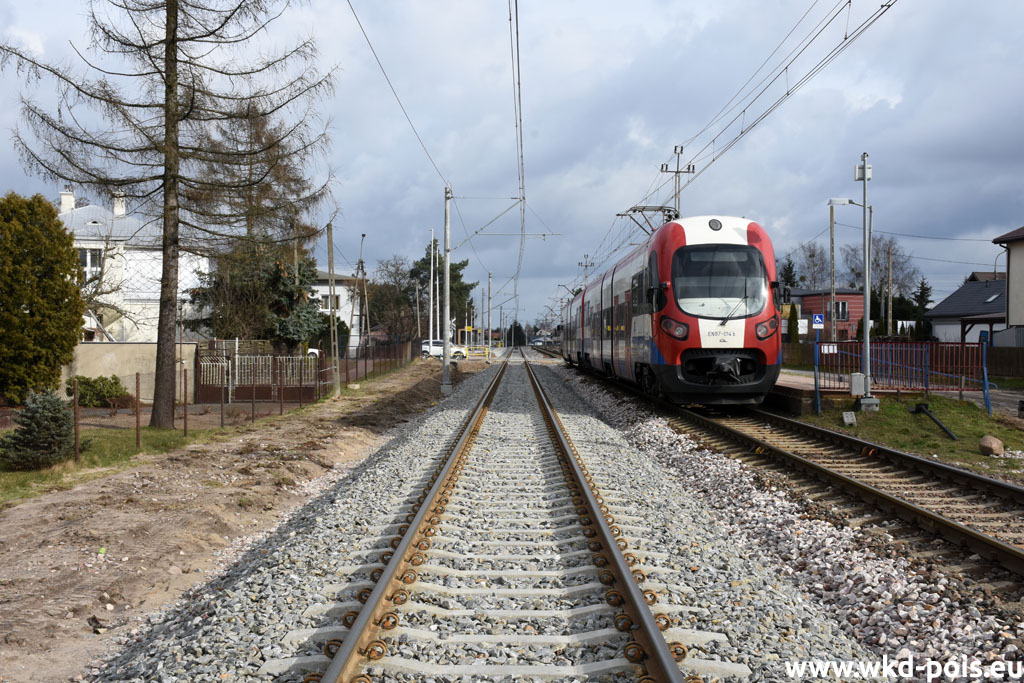

Galeria zdjęć znajduje się na końcu artykułu.

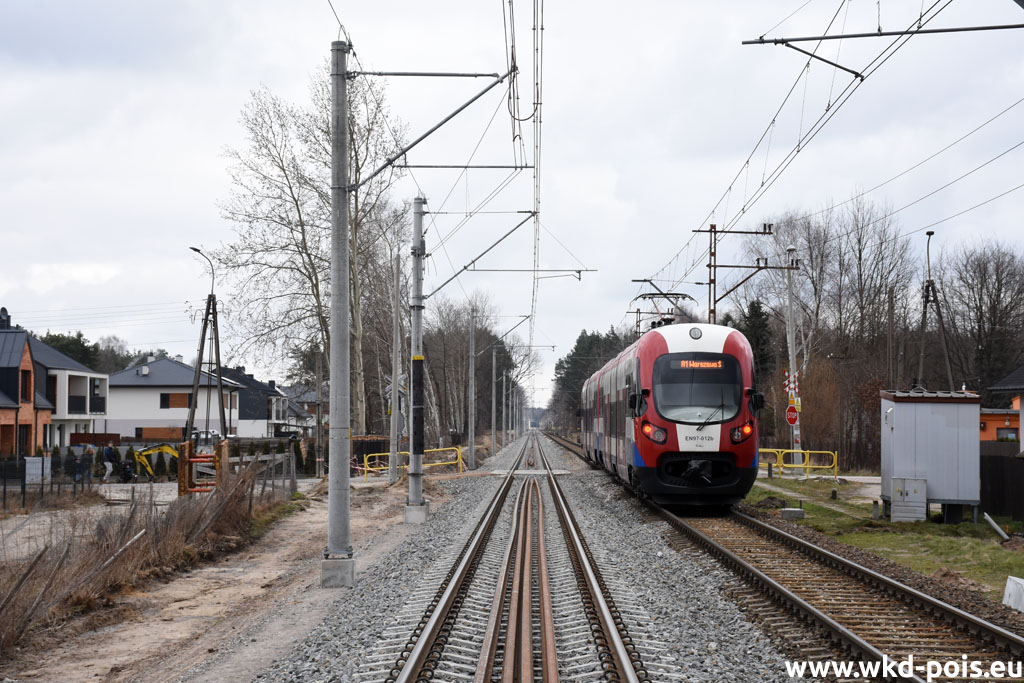

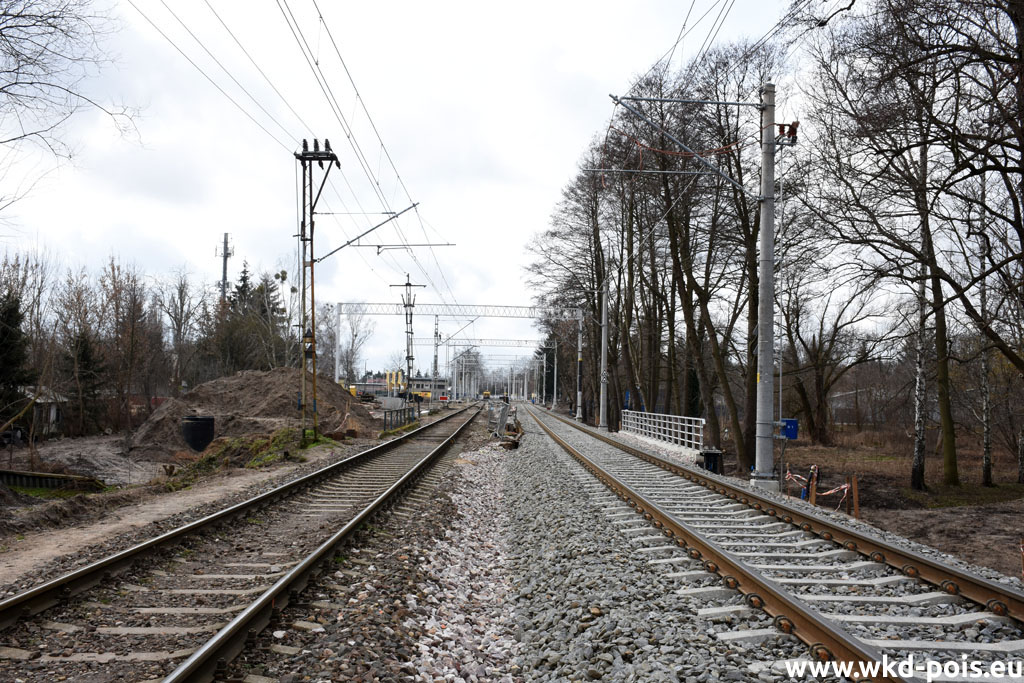

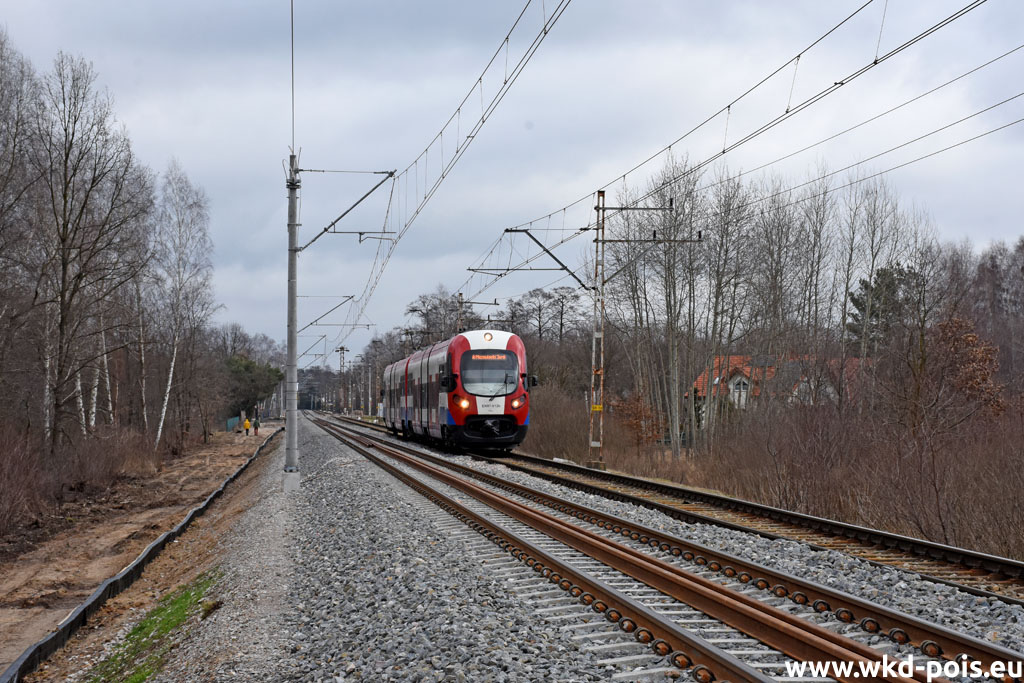

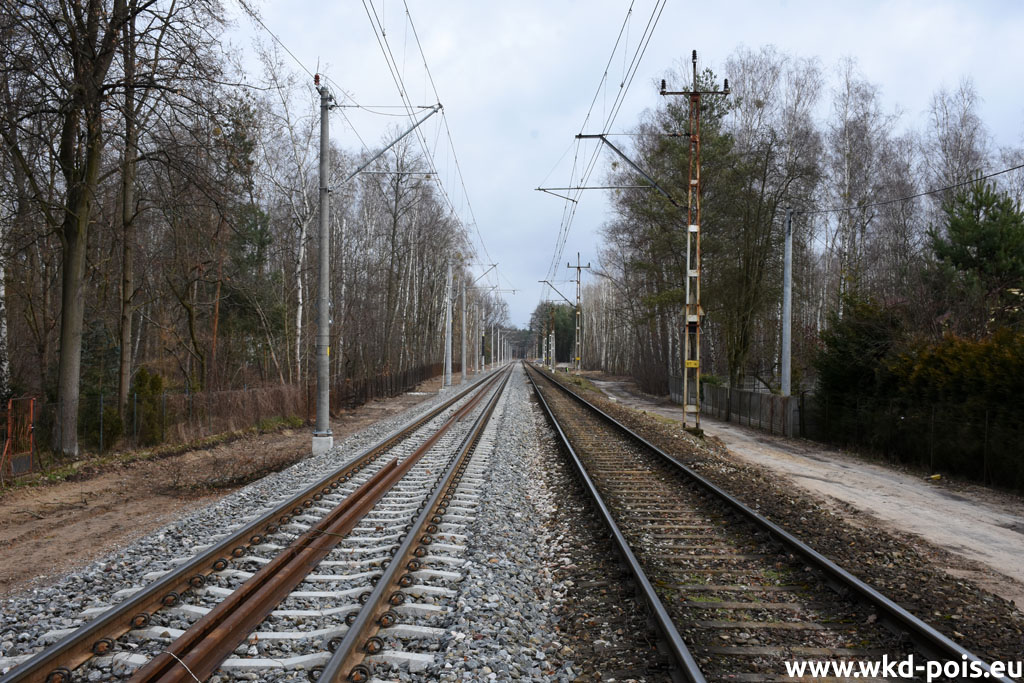

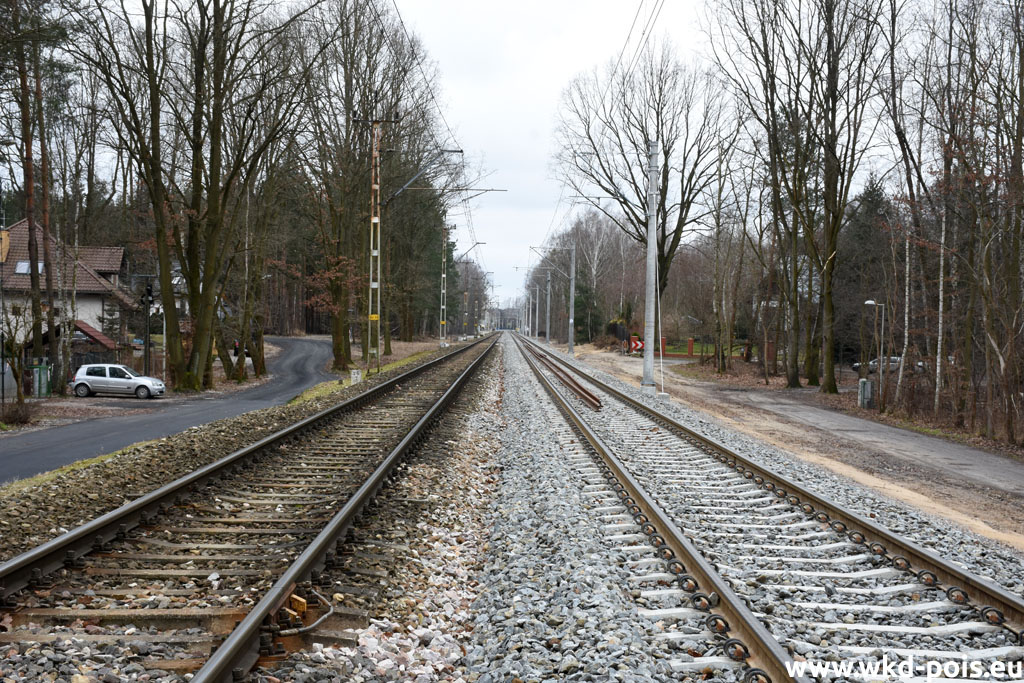

Przedsięwzięcie obejmujące rozbudowę linii kolejowej WKD od Podkowy Leśnej do Grodziska Mazowieckiego zbliżyło się do półmetka. Od poniedziałku, 20.02.2023, we wczesnych godzinach porannych odjadą pierwsze pociągi z otwieranej dla ruchu pasażerskiego stacji Grodziska Mazowiecki Radońska. Pociągi te zainaugurują również regularne przewozy po nowo wybudowanym drugim torze linii kolejowej nr 47 od Podkowy Leśnej do Grodziska Mazowieckiego wraz z całą niezbędną infrastrukturą towarzyszącą (w tym w szczególności wraz z obsługą wszystkich nowo wybudowanych peronów przystankowych zlokalizowanych przy tym torze). Jednocześnie rozpocznie się przebudowa istniejącego starego toru.
Stacja Grodzisk Mazowiecki Radońska została zamknięta dla ruchu pociągów pasażerskich dnia 04.07.2022 i jej otwarcie po kompleksowej przebudowie następuje niespełna trzy tygodnie przed zakładanym uprzednio terminem. Powyższe udało się zrealizować dzięki dużemu zaangażowaniu Wykonawcy, przychylności lokalnych i wojewódzkich władz samorządowych, na terenie których realizowana jest inwestycja oraz dzięki wyrozumiałości i cierpliwości pasażerów i mieszkańców okolic linii kolejowej WKD. Nie bez znaczenia również była sprzyjająca realizowanym pracom budowlanym aura. Podkreślić należy, że wcześniejsze oddanie do użytkowania nowej infrastruktury następuje zgodnie z obowiązującymi przepisami prawa budowlanego i normami bezpieczeństwa.

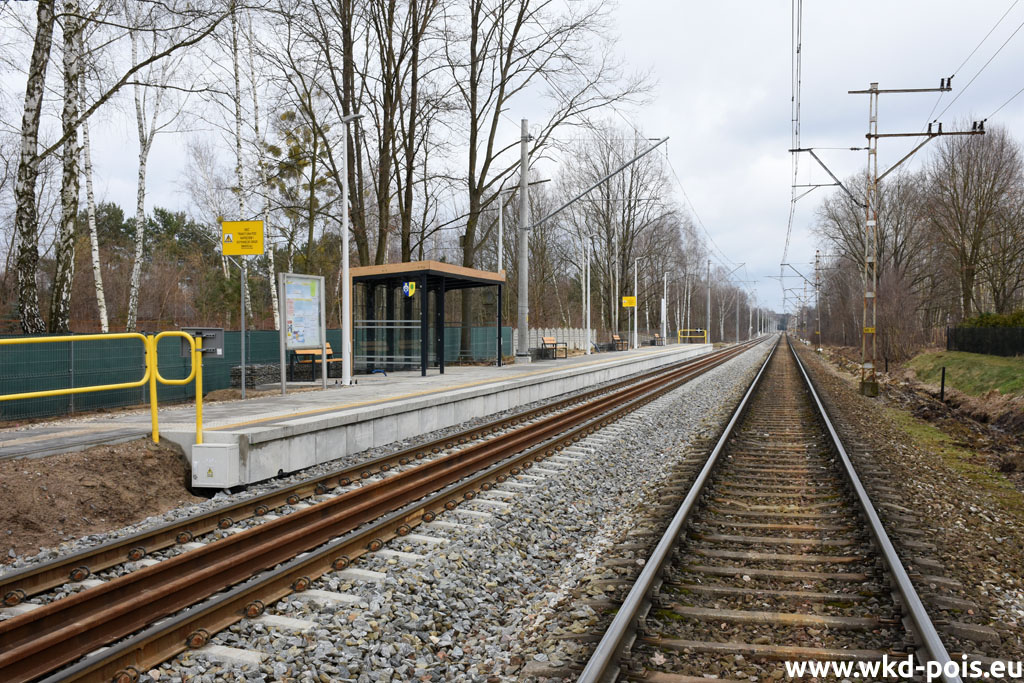

W związku z otwarciem nowo wybudowanego toru poprawi się komfort podróży, pasażerowie zyskają dostęp do nowych peronów zlokalizowanych w obrębie wszystkich przystanków osobowych na przebudowywanym odcinku linii kolejowej, w tym w Podkowie Leśnej Zachodniej. Otwarcie stacji Grodzisk Mazowiecki Radońska wyeliminuje uciążliwości związane z koniecznością korzystania z zastepczej komunikacji autobusowej i przesiadania się na przystanku Grodzisk Mazowiecki Jordanowice. Pociągi na razie jednak nie przyśpieszą, ponieważ w dalszym ciągu z uwagi na planowane prace na sąsiednim starym torze nr 1G, będą poruszać się z prędkością ograniczoną do 40 km/h.
Nowy tor patrząc w kierunku Warszawy usytuowany jest po lewej stronie, podobnie jak wszystkie zlokalizowane wzdłuż niego perony przystankowe. Obsługa podróżnych będzie się odbywać w sposób następujący:
W obrębie udostępnionej infrastruktury peronowej wzdłuż nowego toru w dalszym ciągu prowadzone będą prace wykończeniowe, obejmujące dostawę i montaż m.in. elementów wiat, gablot informacyjnych (będą to gabloty wyposażone w oświetlenie wewnętrzne LED znane już pasażerom m.in. z przystanków Pruszków WKD czy Warszawa Aleje Jerozolimskie), balustrad, stojaków rowerowych czy miejsc oczekiwania na asystę. Roboty dotyczące docelowego dowiązania zejść z peronów do okolicznego układu drogowego zostaną zrealizowane w drugim etapie inwestycji, równolegle z kompleksową przebudową toru prawego w kierunku Warszawy wraz z wszystkimi przejazdami kolejowo-drogowymi.
Otwarcie stacji Grodzisk Mazowiecki Radońska wraz z przeniesieniem ruchu na nowo wybudowany tor odbywa się na podstawie Decyzji nr 158/23 z dnia 09.02.2023 Mazowieckiego Wojewódzkiego Inspektora Nadzoru Budowlanego o udzieleniu pozwolenia na użytkowanie w zakresie toru nr 1 linii kolejowej nr 47 na szlaku Podkowa Leśna Główna – Grodzisk Mazowiecki Radońska oraz torów wraz z rozjazdami na stacji Grodzisk Mazowiecki Radońska. Złożenie wniosku o wydanie ww. decyzji poprzedził szereg odbiorów technicznych w poszczególnych branżach budowlanych. Następnie w dniu 08.02.2023 przeprowadzona została obowiązkowa kontrola Mazowieckiego Wojewódzkiego Inspektoratu Nadzoru Budowlanego, która zakończyła się wynikiem pozytywnym.
Zakończono następujące prace:
Zamierzenia w zakresie dalszych etapów robót:
Odbyła się konferencja prasowa podsumowująca dotychczasowy postęp robót oraz przybliżająca plany dotyczące realizacji kolejnych etapów
Czytaj więcej
Warszawska Kolej Dojazdowa sp. z o.o. uczestniczyła w konferencji Centrum Unijnych Projektów Transportowych z okazji jubileuszu 15-lecia funkcjonowania tej instytucji
Czytaj więcej
Bardzo dobra informacja dla wszystkich pasażerów WKD. Umowa na budowę drugiego toru od Podkowy Leśnej do Grodziska Mazowieckiego została podpisana.
Czytaj więcej
